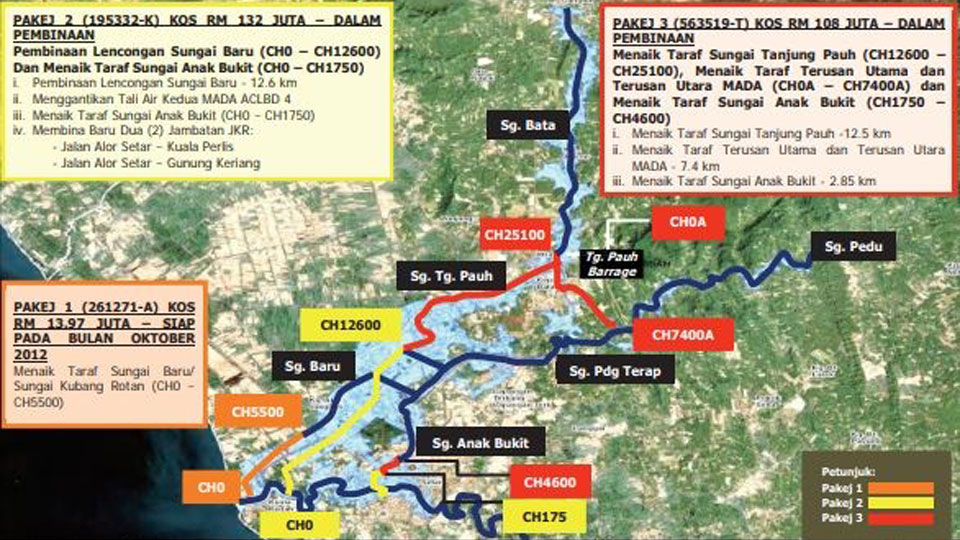

吉打防洪工程计划的3期工程。
《2018年总稽查司报告》系列一指出,吉打防洪工程计划第2期和第3期没有依照合约,在2015年11月24日和2016年11月4日完成。
截至2018年12月31日,第2期工程比起原定行程延迟22.8%,并在2019年2月28日发出终止合约通知信;至于第3期工程还在建设阶段中,之后也通过延长合约时间即1026天,最新完成时间订在2019年8月27日。
- Advertisement -
大马水利灌溉局是通过水源、土地与天然资源部提出建议在第9大马计划下,在2008年推动吉打防洪工程计,主要是减少水灾问题发生。
水灾的问题发生主要因素是蓬勃的发展及暴雨的发生,加剧情况,因为河浅又狭窄,不能符合多余的水容量,这情况每年重复发生,导致农作物和财务的损失,严重发生的亚罗士打地区为吉打河、安南武吉河、丹绒保河及峇鲁河。
这项防洪计划通过3期工程及整个计划上限成本批准6亿4135万令吉,这包含谈判、建筑、收回土地费以及其他费用,直到2018年12月31日,由相关政府部门拨款给水利灌溉局是4亿4277万令吉(69%),当中4亿2959万令吉(97%)已经开销。
